『滬渝蓉沿江高鐵』開工又進一步!安徽段施工圖審核招標

放大字體  縮小字體 發布日期:2022-03-04  來源:鐵路建設規劃  瀏覽次數:1259

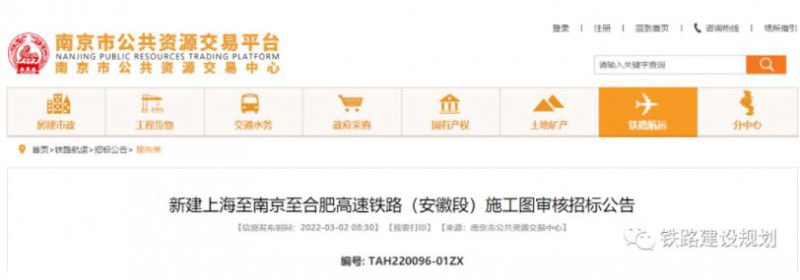

新建上海至南京至合肥高速鐵路(安徽段)施工圖審核招標公告



1、招標條件


本建設項目新建上海至南京至合肥高速鐵路(安徽段)已由國家發展改革委以《國家發展改革委關于新建上海至南京至合肥高速鐵路可行性研究報告的批復》(發改基礎〔20211629號)批準建設,建設單位(項目業主)為長江沿岸鐵路集團安徽有限公司,建設資金已落實。


本次招標項目已具備法定招標條件,現進行公開招標,特邀請有興趣的潛在投標人參加投標。


2、項目概述與招標范圍


2.1項目概述


2.1.1正線:DK427+948.09K440+200(合寧),線路長度110.582km,其中:新建線路正線長度103.152km。


2.1.2合肥樞紐相關工程。


①還建合寧線。左線8.17km,右線10.38km;


②肥東合寧場至三十里鋪聯絡線。左線4.14km,右線3.20km


③合寧鐵路與滬渝蓉高鐵聯絡線。左線1.35km,右線1.84km;


④肥東滬渝蓉場至合肥站聯絡線。左線7.96km,右線8.09km。


2.1.3新建滁州、大墅、肥東三座站房,站房面積分別是滁州站39000平方米,大墅站10000平方米,肥東站30000平方米。


2.1.4本項目的計劃總工期:4年。


本標段的計劃工期:合同簽訂之日起至本招標項目工作內容全部完成時止。




2.2主要技術標準如下:


鐵路等級:高速鐵路;正線數目:雙線;速度目標值:350km/h;正線線間距:5.0m;最小曲線半徑:一般7000m,困難5500m; 牽引種類:電力; 最大坡度:20‰;到發線有效長度:650m 最小行車間隔:3min 列車運行控制方式:自動控制;行車指揮方式:調度集中。


2.3招標范圍


本次招標范圍為滬寧合高鐵安徽段全部施工圖審核工作。


2.4標段劃分


本次招標劃分為1個標段,HNSH-1標段。


2.5主要工作內容


1)完成站前、站后、站房等全部工程施工圖審核工作;


2)按照《鐵路建設工程施工圖設計文件審查管理辦法》(國鐵工程監規〔202051號) 規定,完成施工圖設計文件的審查,向建設單位提交《鐵路建設工程施工圖設計文件審查報告》,并在施工圖設計文件上加蓋審查專用章;


3)協助建設單位完成施工圖審查的相關備案程序。



?
