『濟南』地鐵建設“進度條”刷新

放大字體  縮小字體 發布日期:2023-10-08  來源:大眾日?qǐng)?bào)  瀏覽次數:1027


加力提速項目建設,奮力沖刺第四季度,濟南軌道交通集團堅決貫徹落實市委市政府“項目突破年”工作部署,圍繞項目建設目標,全力以赴推動項目建設,跑出“加速度”,確保完成各項建設任務和年度投資目標,力爭早日建成通車。


“雙節”期間,建設者們堅守一線,搶抓工期,建設進展再次刷新“進度條”。


3號線二期工程稻香站(工程名,下同)首次送電成功。目前,3號線二期工程4座車站主體結構已封頂,車站附屬結構出入口風亭完成14處結構施工,5處正在施工,稻香站、川流站、向陽站附屬結構已實現封頂;盾構區間順利實現14臺次盾構機始發,接收12臺次,完成掘進17734米,占總量91%。


4號線全線33座車站已全部實現進場,其中15座車站實現主體結構封頂,12座車站處于主體結構施工階段,4座車站正在進行土方開挖施工,3座車站正在進行圍護結構施工;全線共計35處區間,其中11處區間實現雙線洞通,開累實現37臺次盾構下井,始發36臺次,接收18臺次,現有14臺盾構機正在掘進,開累掘進19796環,占比50.5%。


6號線全線已有30處站點實現進場施工、11座車站封頂、36臺次盾構始發、5個盾構區間雙線貫通、3個盾構區間單線貫通,全線盾構施工全面展開,6號線項目建設穩步高效推進。


7號線已進場施工16座車站,其中7座車站進入土建結構施工階段,9座車站局部圍擋進行前期市政施工(交改、綠遷、管遷),力爭年內實現全部站點進場圍擋,春節前2臺盾構機下井組裝調試。

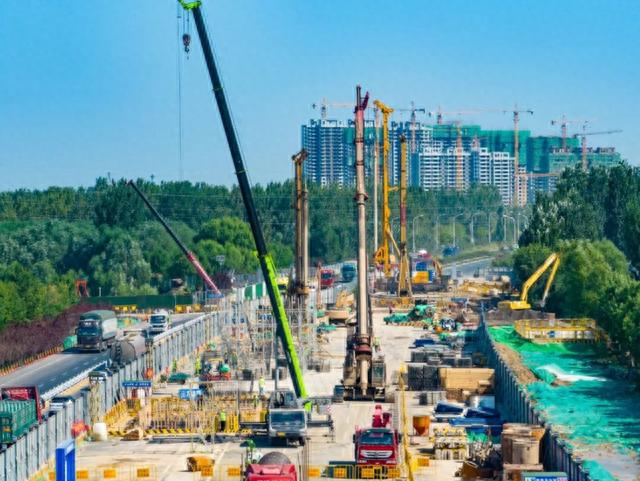

8號線建設全面發力,兩座地下站已進入基坑開挖階段,高架段樁基、承臺、墩身施工快速推進,已開始架梁,全線U型梁完成澆筑246榀,車輛段已完成綜合樓樁基施工。


9號線全線6處站點實現全部圍擋,正在進行圍護結構、土方開挖、主體結構等施工;3處站點局部圍擋,正在進行圍護結構及市政遷改等工作;剩余2處站點正在進行場平、臨建施工。


中秋國慶假期新建至濟陽區(起步區)有軌電車項目900余名參建人員堅守崗位。目前全線高架段正在進行墩身及下部結構施工,逐步開展橋梁施工,地下段已完成總施工任務的85%,9座地下車站主體結構已完成,路基段處理正加速推進。



?
