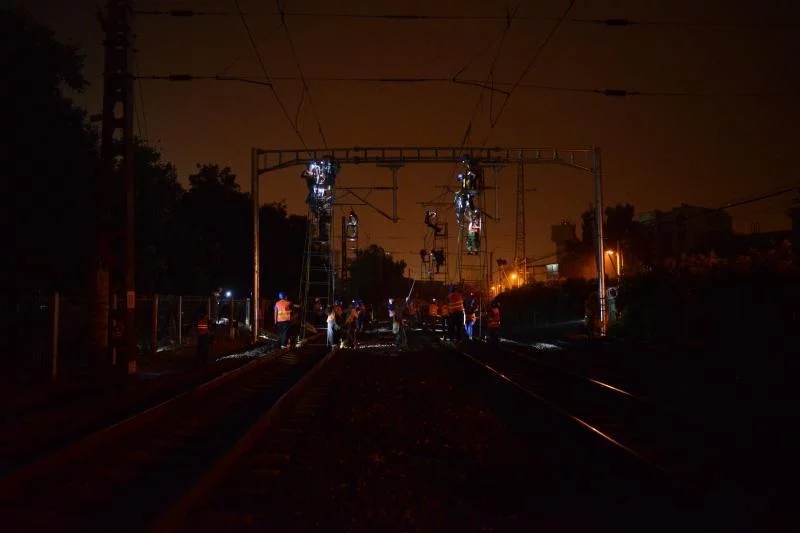

7月27日凌晨2:30,中鐵六局電務公司300余名員工歷時110分鐘的緊張施工,順利完成北京鐵路樞紐豐臺站工程接觸網供電方式改造施工,為下一步豐臺站改建順利開展奠定良好基礎。
豐臺站是北京地區重要的鐵路樞紐站,是通往京山線、京哈線、京滬線、京廣線、豐沙線、京原線、京九線等主要干線的咽喉要道,屬于既有繁忙干線,行車密度大,客貨運量巨大。為了不影響豐臺站客貨運量,同時又保證足夠的施工時間,需要盡量縮小既有線停電影響范圍。此次改造施工就是通過增加分相絕緣器來縮小豐臺變電所213#、214#、218#、219#接觸網供電臂范圍,增加施工天窗點時間,為豐臺站過渡工程掀起大干高潮創造條件。
為保證供電方式改造施工順利進行,電務公司多次組織技術人員對施工方案進行反復優化,編制了高效合理的專項方案和施工計劃安排,并針對7月27日的重點封鎖制定了分工內容明確、時間安排緊湊的要點施工方案。項目部精心組織,周密部署,強化質量安全紅線意識,集中優勢兵力打好施工生產攻堅戰。參建員工頭頂烈日腳踩燙土,晝夜奮戰在施工一線。7月23日拆除既有供電線1.1條公里、既有回流線860米;24日架設供電線2.2條公里;25日至26日完成隔離開關安裝,硬母線安裝及試驗,供電線肩架更換及調整;27日完成豐西變電所沖擊試驗、7組分相絕緣器的安裝、供電線上網點接火,順利實現越區供電和變電所送電,展現了電務公司既有線接觸網出色的施工能力和綜合實力。
