3月27日13時33分,隨著南充北牽引站220千伏供電線路帶負荷測試完成,標志著巴南高鐵(南充段)馬鞍、儀隴、南充北三座牽引站全部帶電成功,為后續牽引站聯調聯試提供了有力的電力支撐與保障。南充北牽引站、馬鞍牽引站和儀隴牽引站分別位于南充市順慶區瀠溪鎮、儀隴縣馬鞍鎮和儀隴縣新政鎮,均由兩條220千伏線路供電。

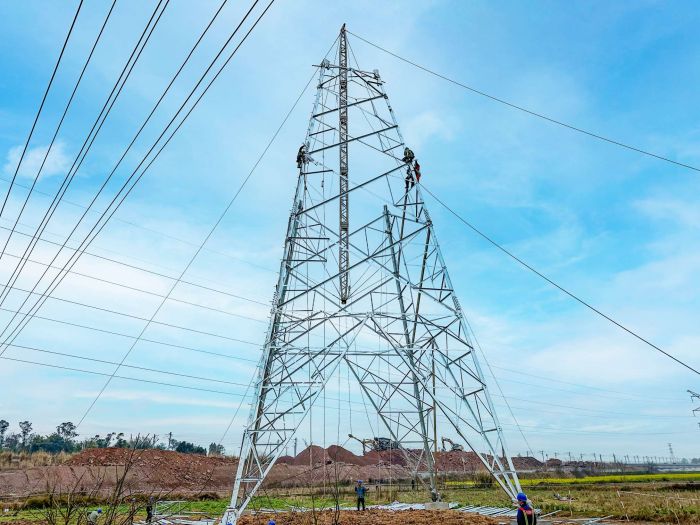

圖為國網南充供電公司電力員工正在為漢巴南鐵路(順慶段)電力設施遷改工程組立鐵塔
在工程建設中,國網南充供電公司專人專班對接服務,快速辦理接入,全力保障鐵路建設用電;強化統籌協調,周密安排電網建設,制定“一線一案”推進線路遷改。2023年12月,由國網南充供電公司承建的,涉及巴南高鐵(南充段)馬鞍、儀隴、南充北三座牽引站的6條線路已全線貫通,累計建成220千伏線路186.4公里、鐵塔425基。為確保牽引站順利受電,國網南充供電公司全面對接技術標準、工藝規范和工程進展,編制詳細的線路投運方案,并積極配合開展現場檢查、設備調試等工作。
據悉,巴南高鐵是四川省首條由地方全額出資并主導建設的高速鐵路,也是成渝地區雙城經濟圈和區域經濟協作發展的重大交通工程。按照建設進度安排,巴南高鐵預計年內開通運營。此后,南充至巴中最短運行時間約35分鐘,對完善成渝地區城際鐵路網,帶動川東北地區融入國家高鐵網、促進川東北區域經濟社會發展有著重要意義。
