?
用戶名 密碼 新用戶注冊 | 忘記密碼
當前位置: 首頁 » 新聞 » 正文

『山西』大唐太原第二熱電廠專用鐵路改造工程全線開通

放大字體  縮小字體 發布日期:2018-11-21  來源:中新網  瀏覽次數:340


中鐵六局太原鐵建公司11月20日發布消息稱,該公司霞凝項目部承建施工的大唐太原第二熱電廠專用鐵路改造工程全部封鎖施工順利完成,全線正點開通。


據介紹,熱電廠專用鐵路改造工程為臨近營業線施工,危險系數高、交叉作業多、天窗數量少。為保證封鎖施工順利進行,項目部多次召開專題會議,優化封鎖施工方案,細化任務分工,從施工組織、人員安排、安全卡控、物資供應、應急處理、車輛調配、后勤保障等多方面進行充分準備,組織班前安全教育,敲響安全警鐘,強調作業要點,力求施工過程萬無一失。

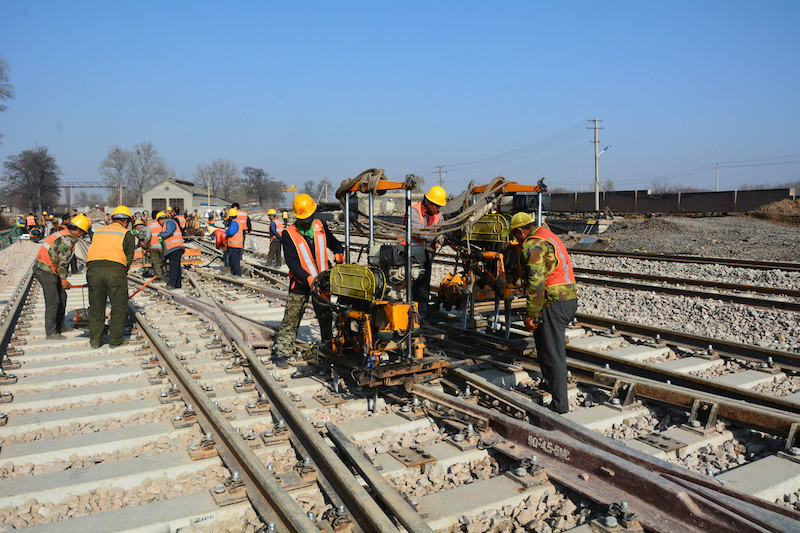

熱電廠專用鐵路線改造工程分五個階段封鎖施工進行。施工任務包括路基土石120000方,混凝土涵洞4座,新軌8.8公里,單開道岔25組,一渡兩交道岔1組,交叉渡線2組,道碴18000方。施工單位精心組織了500余名作業人員,18臺大型機械進行施工,僅用40余天時間就完成全部封鎖施工任務。新建專用鐵路線貫通后,有效長度將滿足列車整車翻卸條件,江陽調運站南北咽喉到發線有效長度滿足列車調運要求。


據悉,大唐太原第二熱電廠專用鐵路,主要承擔周邊地方煤礦的煤炭向熱電廠的運輸任務。近年來,隨著設備的老化,既影響運營能力也存在不安全因素,為此大唐太原第二熱電廠決定對該段線路進行改造。該段線路改造后將大大提高運營能力,對當?shù)孛禾窟\輸和經濟發展起到更加積極的作用。



?

Tel:(網站)021-51603532;(會議)021- 51603528 51603599;(報告、手機報) 021-51603532;(定制)13482147664;Fax:021-51603552


国产精品夜夜嗨视频免费视频,97亚洲国产日韩在线人,国产爆乳美女精品视频网站,亚洲国产综合久久天堂
