?
當前位置: 首頁 » 新聞 » 正文

『石家莊』地鐵1號線二期“跨河”隧道最長區間單線順利貫通

放大字體  縮小字體 發布日期:2018-10-15  來源:石家莊軌道交通  瀏覽次數:669

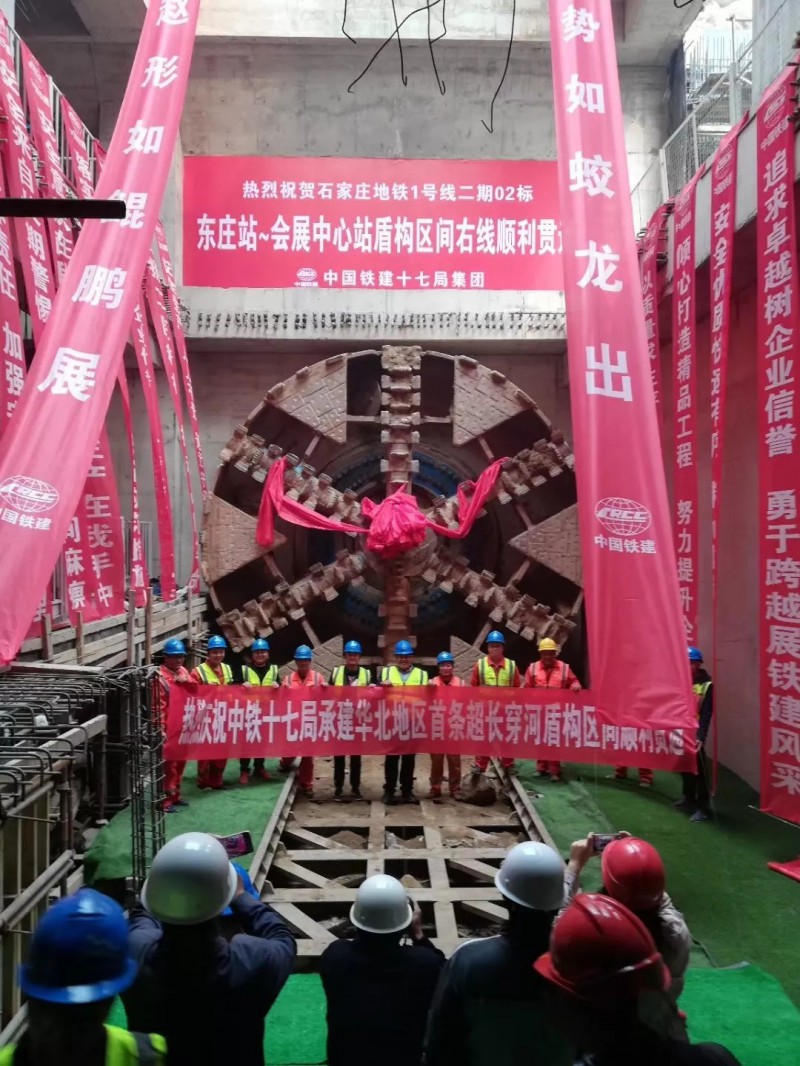

10月15日上午,石家莊地鐵1號線二期工程?hào)|莊站~會展中心站區間隧道實現單線貫通。圖為貫通現場。


今天(15日)上午,歷時1年,穿越新城大橋、滹沱河道,長達3.4公里的石家莊地鐵1號線二期工程?hào)|莊站~會展中心站區間隧道實現單線貫通,為2019年通車奠定了堅實基礎。該隧道也是華北地區最長的地鐵盾構隧道。


上午10時許,隨著巨大的刀盤旋轉,帶著古老滹沱河泥土芬芳的盾構機新鮮出洞,宣告著東莊站~會展中心站右線順利貫通。1號線二期工程由中鐵建華北公司承建,其中,東莊站~會展中心站區間長約3.4公里,為當前所有在建工程中最長區間,工程難度大,建設周期長,技術要求高。該區間采用盾構法施工,線路長且下穿滹沱河,在河北省同類工程中尚屬首次。


中鐵十七局六公司盾構分部經理劉雷介紹,自2017年9月15日開工,兩臺盾構機先后由會展中心站始發,左右線同時掘進。始發后,盾構需穿越新城大橋及其匝道,施工風險較高,難度較大。為此施工方精心組織,優化施工方案,并應用了三維激光掃描監測,很好的解決了橋梁測點不易布設,人工監測操作頻繁、人力投入較多,監測誤差較大等方面的難題,加快了施工進度,并于2018年1月13日順利穿越新城大橋。


“接下來的跨河工程則是更大的考驗,盾構機自4月20日開始掘進至主河槽,至6月17日,左右線盾構均順利穿過滹沱河?!眲⒗捉榻B,滹沱河主河槽寬約380米,日常河水深約3.5米,汛期河水深約5.5米,主河槽范圍河底設置防滲層。盾構穿越段長約470米,下穿持續時間久,沉降控制要求高,施工防水難度大。在盾構機穿越滹沱河施工中,考慮到下穿河流的風險比較大,石家莊地鐵和施工方安排了雄厚技術力量時刻關注。


針對滹沱河地下盾構掘進范圍內主要地層為粉細砂、粉質粘土、細中砂、中粗砂、卵石的情況,施工方在穿越滹沱河施工過程中隧道采用配筋加強、防水加強型特殊管片并在盾構掘進過程中進行了克泥效徑向注漿,在傳統工法基礎上,引入了高精度GPS河床長期監測技術。一系列的措施為隧道貫通保駕護航。


據悉,石家莊地鐵1號線二期工程線路起自1號線一期終點站洨河大道站,止于東洋站,沿秦嶺大街、新城大道敷設,全長13公里,全部為地下線,設車站8座:西莊、東莊、會展中心、行政中心、園博園、天元湖、東上澤、東洋,其中換乘站2座,為行政中心站和天元湖站。截至目前,已有5座車站實現封頂,分別為:東莊站、會展中心站、行政中心站、園博園站、天元湖站;已有3個區間實現雙線貫通,分別為:會展中心至行政中心站、行政中心至園博園站、園博園站至天元湖站;1個區間實現單線貫通。與此同時,鋪軌工作也已全面展開,截至9月底已鋪設軌道左線完成3300米,右線完成3400米。


為加快施工進度,石家莊地鐵1號線二期工程建設打破常規,全力攻堅,每日調度,壓茬推進,確保24小時施工。在把“洞通”“軌通”“電通”重要時間節點全部明確的基礎上,實現各工序與人員完美匹配、無縫銜接。盾構機也由原計劃的5臺增加到9臺,鋪軌基地由原來的2個增加到3個。按照目前的里程碑計劃,1號線二期工程將于今年11月實現全線“洞通”,計劃于明年1月底實現“軌通”。然后同步開展設備安裝、裝飾裝修、車輛調試等多項工作,力爭明年6月底通車試運行。
